美国数据中心建设放缓的悲观叙事席卷市场,但空头情绪背后的数据真相,正让理性投资者重新审视这场集体误判。说白了,市场情绪是一回事,真实的数据是另一回事。

6月18日,独立行业研究机构SemiAnalysis撰文明确反驳了市场盛传的“美国数据中心建设大幅放缓、2026年半数产能取消或延期”的极端判断。说穿了,这轮恐慌的根源,就是信息误读加样本偏差。美国数据中心2026年真实交付产能并未出现断崖式下滑,行业整体建设节奏韧性犹在。

从核心预测数据来看,过去六个月,SemiAnalysis对2026年末北美超大规模自建数据中心产能的预测调整幅度仅1%,托管型数据中心产能预测波动不足5%,整体预期基本稳定。数据本身已经说明问题:行业产能曲线远未触及市场所渲染的崩塌水平。

当然,局部项目延期确实存在,但这属于大型基建周期中的常态调整,而非需求转向的先行信号。当前悲观情绪已被市场过度放大,板块估值的剧烈波动更多反映情绪面的过度反应,而非行业基本面的根本转弱。

AI"轻信"公告,市场"放大"恐慌

"2026年美国半数数据中心产能将遭取消或延期"——这一说法近期在金融与社交媒体上广泛传播,源头可追溯至彭博社4月1日的一篇报道,随后被多家科技媒体以更耸动的标题放大。

但独立研究机构SemiAnalysis直言,这一恐慌叙事纯属"AI拼凑出来的假警报"——大量所谓产能预测模型仅靠AI工具抓取新闻稿,将未经核实的GW级项目公告当作事实,完全不考虑实际建设工期、电网接入和审批流程等关键变量。这句话点出了问题的核心:数据质量决定了结论的可靠性。

机构坦言,局部项目延期确实存在,但绝大多数被标记为"取消或延期"的项目集中在早期阶段——这些项目本就缺乏融资、审批或设备订单支撑,从未真正具备2026年交付条件。也就是说,它们从一开始就不该被算进“交付产能”的统计口径里。

半数延期的"数学错误":问题出在分母

SemiAnalysis认为,市场广为流传的“2026年50%产能延期或取消”结论,核心问题不在于“取消项目”的分子数量,而在于统计基数的分母偏差。这就好比只盯着局部看全局,样本局限性直接导致结论严重失真。

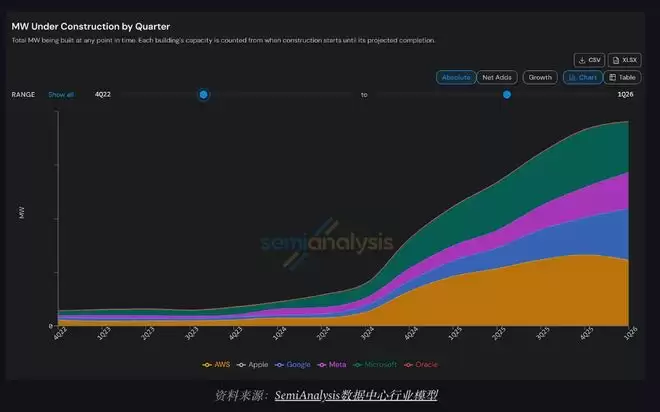

按照市场引用的Sightline Climate统计,2026年美国12GW规划产能中仅5GW在建。但SemiAnalysis通过卫星视觉模型独立核验发现,仅美国前两大超大规模云厂商的自建在建产能,就已突破5GW,尚未计入第三方开发商手中的多级GW级在建项目。

这意味着,Sightline的统计口径仅覆盖公开披露的大型标杆项目,并未囊括行业完整开发管线。而这类高调公开的早期项目,本身就具备不确定性高、易延期跳票的特征。因此,“半数产能延期”的说法,仅适用于小众投机性公告项目,完全不能代表美国数据中心整体建设格局,更无法定义行业真实景气度。

延期属实,但归因清晰、范围可控

SemiAnalysis并未否认行业存在延期现象,且提前预警了STACK Infrastructure、Oracle、Nebius、Core Scientific等企业的项目风险。但机构明确,行业延期并非系统性停摆,而是集中在特定场景。市场延期案例可以归纳为三类核心类型:

第一类,早期投机性项目。这类项目多由行业新进入者推出,规划方案激进、交付时间脱离实际,尚未进入实质落地阶段。第二类,成熟项目的节奏偏差。开发商低估了设备交付、天气施工、机电调试等变量,对建设周期过度乐观。第三类,合规约束型延期。项目进入建设后期后,遭遇审批许可、本地舆情阻力,被迫调整设计方案、更换电力来源,拉长交付周期。

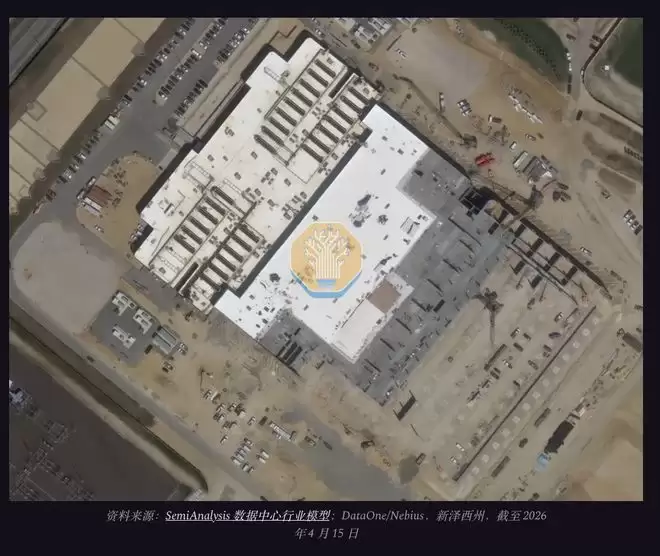

具体案例更有说服力。以Nebius新泽西园区为例,首期50MW原计划4个月落地,最终耗时10个月才完成交付——典型的第二类延期。Core Scientific的Denton园区则因审批受阻、设计变更、供应链中断等多重因素交织,导致250MW年度交付目标落空,属于第一类与第二类叠加的延期案例。

Oracle/STACK新墨西哥项目则是典型的第三类延期——因燃气管道受阻、排放审批卡壳,投产时间从2026年直接推迟至2029年。三个案例均指向同一结论:延期现象确实存在,但影响范围相对集中,成因路径清晰可溯。

市场恐慌本质:三类无效噪音干扰核心判断

在SemiAnalysis看来,本轮市场系统性恐慌,本质是被三类无实质产业影响的“噪音信息”误导,过度放大了行业短期风险。

其一,地方建设暂停政策。截至2026年4月,美国12个州推出管控法案,但仅针对早期规划项目,不涉及2026年核心交付产能。缅因州禁令涉及的规划产能不足5MW,根本谈不上实质影响。

其二,区域性舆情阻力。各地抗议、改区驳回、企业撤项等案例多停留在纸面规划,无土地、设备或电网协议支撑,从未纳入有效交付产能,不影响真实订单。

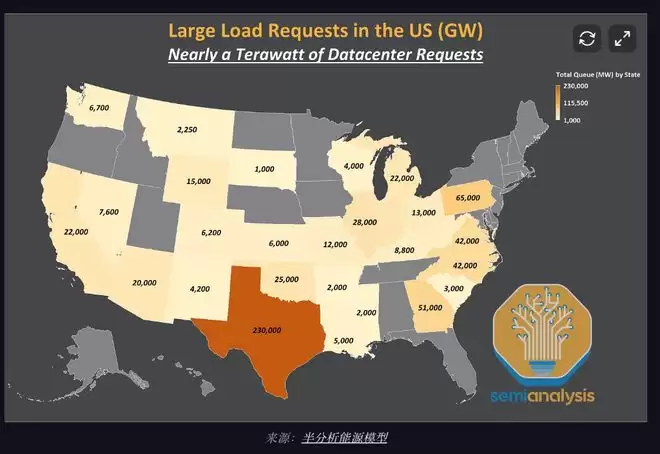

其三,海量无效规划公告。电网申请队列存在大量“虚拟产能”。以德州ERCOT为例,累计收到超410GW数据中心负荷申请(约为历史峰值5倍),其中SemiAnalysis测算约311GW属投机性虚拟需求,根本无法转化为真实产能。这些噪音如果被当成有效供给,市场自然会得出错误的恐慌结论。

风险出清,而非需求崩塌

SemiAnalysis认为,市场悲观误判的根本原因在于未能区分项目风险层级。此轮延期或取消的项目高度集中于早期投机圈层,属于行业结构性过剩部分;而2026年核心交付产能则来自落地确定性极强的优质项目,普遍具备土地确权、明确供电方案、合规审批落地、长周期设备订单锁定及实质施工进展等多重条件。

针对行业共性瓶颈,头部运营商已形成成熟破局路径。在政策层面,深耕地方审批与社区合作,对高阻力区域提前撤场,转向政策友好区或棕地开发;在硬件层面,则针对电网接入长达7至10年、核心设备交付周期一年以上的痛点,通过直投电网、锁定带电土地、配套分布式发电、预付定金锁定设备产能及模块化预制施工等手段,有效对冲供应链与基建瓶颈,保障核心项目按节奏推进。

所以,真正的结论是:恐慌更多源于风险误判,基本面支撑并未动摇。风险和机遇从来都需要放在正确的刻度上衡量。
