mindmanager甘特图怎么做详细步骤教程
一个可视化的工具,可以用在脑力风暴(brainstorm)和计划(plan)当中。提供给商务人士一个更有效的、电子化的手段来进行捕捉、组织和联系信息(information)和想法(idea)。
学习如何在 MindManager 中制作甘特图。通过设置任务层级、填写 Task Info 日期信息及启用 Gantt Pro 视图,将思维导图转化为可视化的项目时间线,支持动态调整与进度跟踪。
在 MindManager 中,甘特图并非独立绘制的图表,而是思维导图数据的另一种可视化呈现。这种方式的直接好处是保持了内容的可编辑性:修改地图中的任务名称或日期,甘特图会自动同步更新,无需重复制图。要实现这一效果,核心在于先梳理好项目结构,再通过任务信息面板补充时间属性,最后切换视图即可查看。
开始前,请确保已安装支持 Gantt Pro 功能的 MindManager 版本(通常为专业版或企业版)。不同版本的界面布局可能略有差异,但核心逻辑一致。

清晰的项目层级结构:中心主题为项目,二级为主题阶段,三级为具体任务
1. 搭建项目层级结构

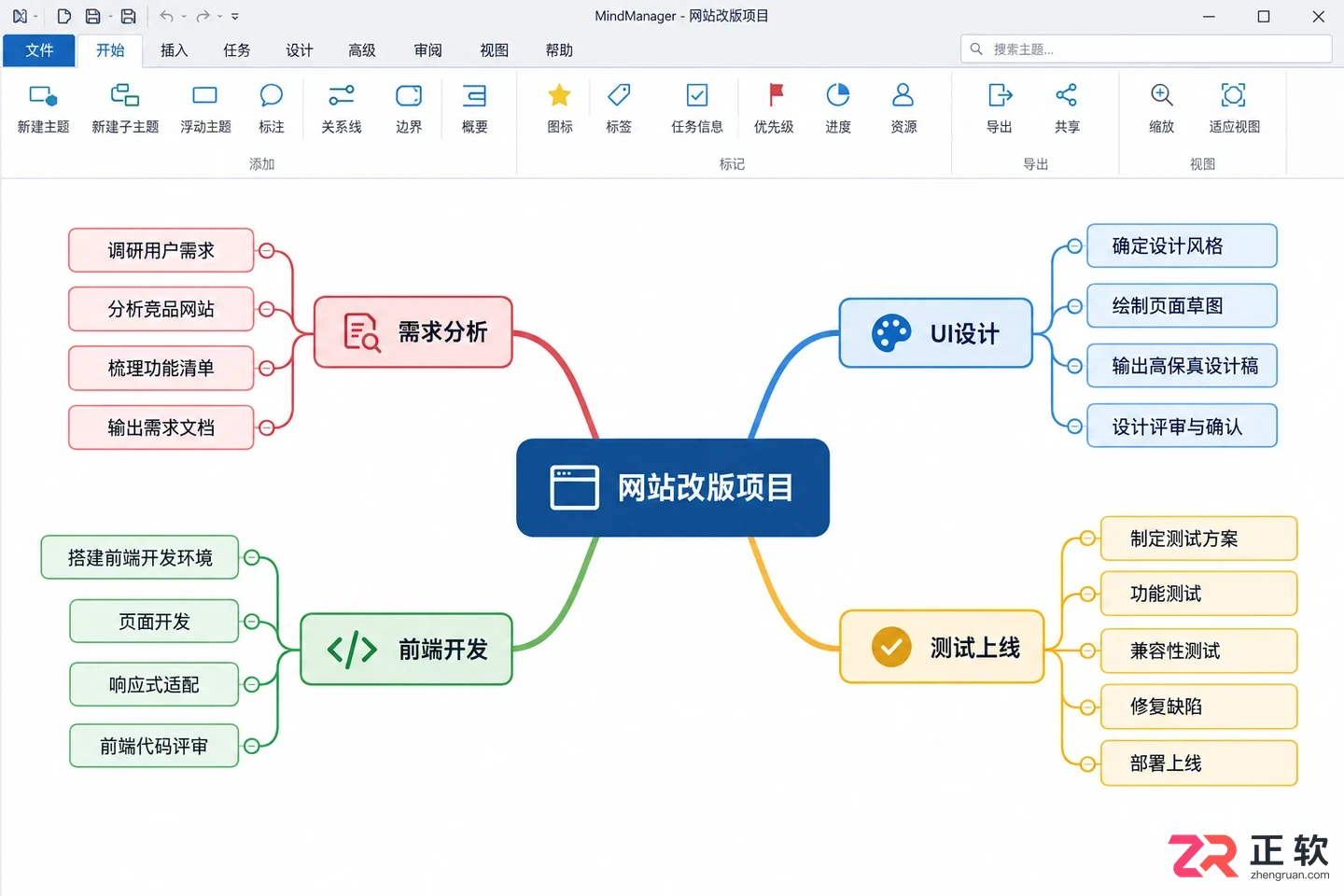

启动软件后新建一个空白地图。将中心主题重命名为项目名称,例如“网站改版项目”。接着,在中心主题下添加一级子主题作为项目阶段,如“需求分析”、“UI设计”、“前端开发”和“测试上线”。

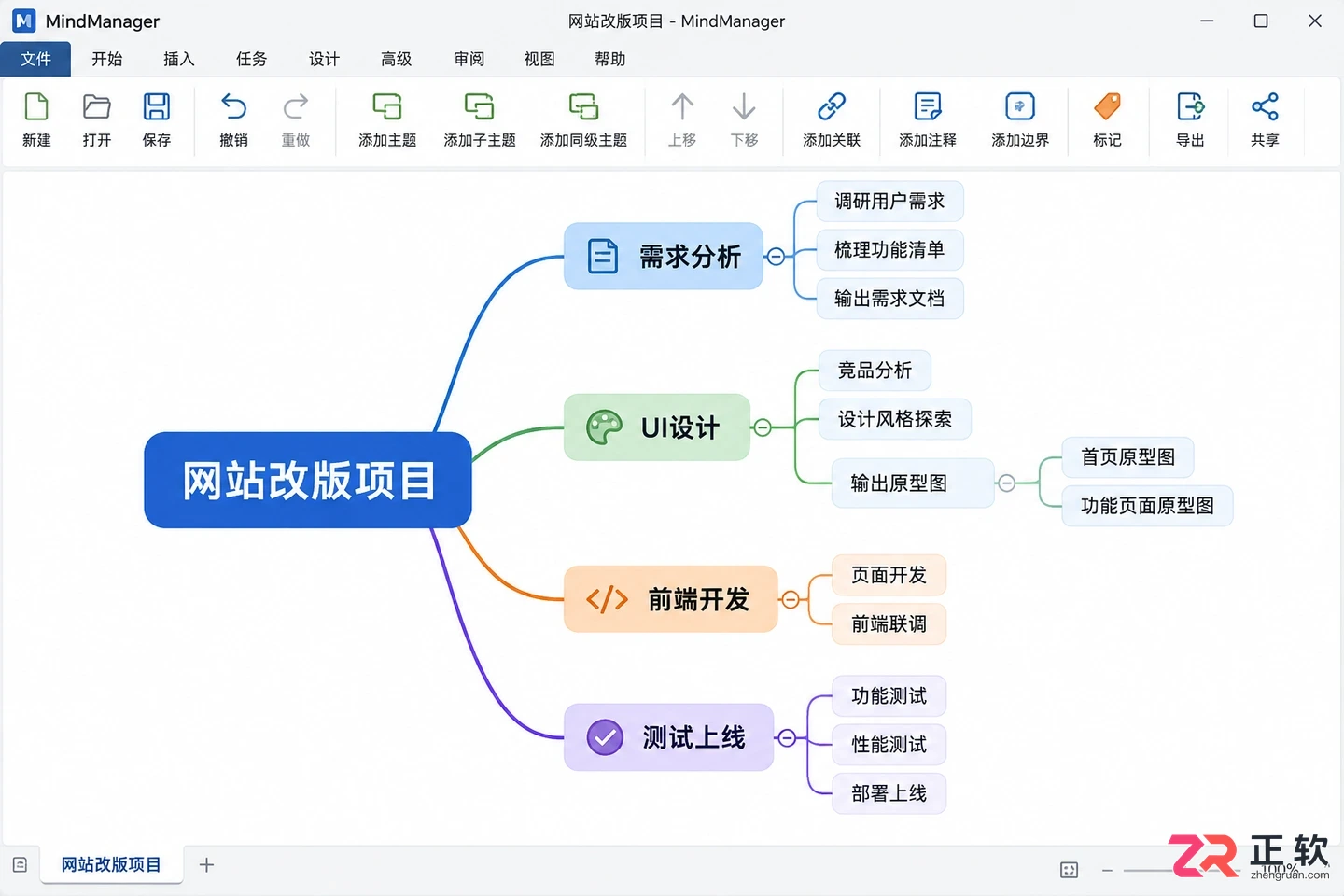

在每个阶段主题下,继续添加具体的执行任务。建议任务命名具体化,如“输出原型图”而非仅写“设计”。保持层级清晰:中心主题是项目,二级主题是阶段,三级及以下是具体任务。这种树状结构将直接对应甘特图左侧的任务列表。

1. 搭建项目层级结构
2. 录入任务时间与属性

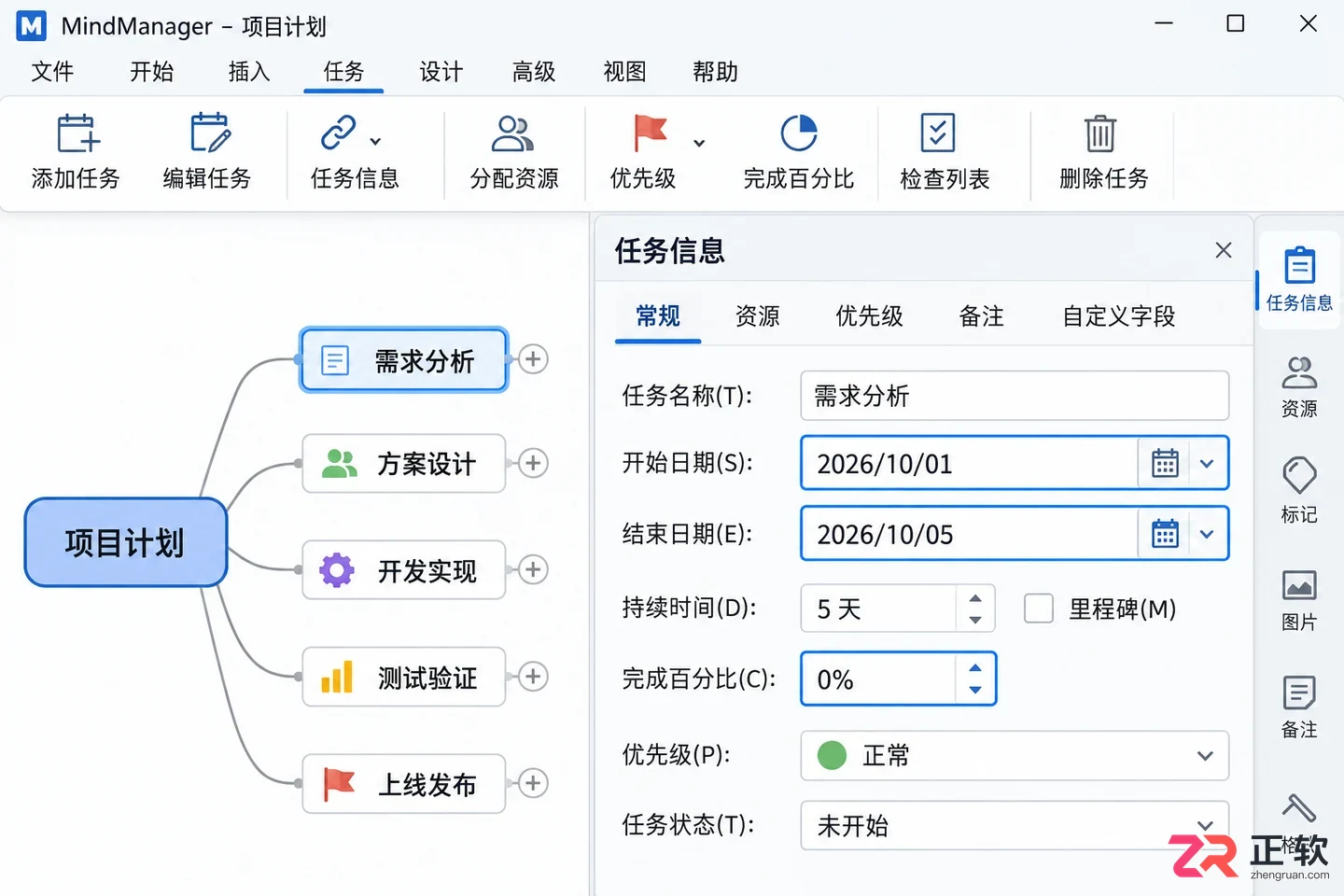

选中一个具体任务主题,打开右侧的【Task Info】(任务信息)窗格。如果未看到该面板,可在【View】选项卡中勾选显示。这是转换甘特图的关键步骤,必须为每个需要展示在时间线上的任务填写日期。
在 Task Info 面板中,依次设置以下字段:
- Start Date(开始日期):选择任务实际开始的日期。
- End Date(结束日期):选择任务完成的日期。部分版本支持输入 Duration(持续时间),系统会自动计算结束日期。
- % Complete(完成百分比):初始可设为 0%,随项目推进更新。

在Task Info面板中设置任务的开始日期、结束日期和完成百分比
注意:只有填写了有效日期的主题才会出现在甘特图中。如果某个主题只是备注说明,无需填写日期,它就不会干扰时间线显示。
3. 标记里程碑与依赖关系

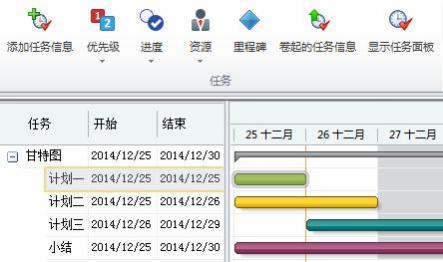

对于项目中的关键节点,如“需求评审通过”或“正式上线”,可以将其设置为里程碑。在 Task Info 面板中,勾选 Milestone(里程碑)选项,或将持续时间设为零。里程碑在甘特图中通常显示为菱形图标,便于识别关键时间点。
若任务间存在严格的先后顺序,可在地图中使用连接线建立依赖,或在 Task Info 中设置前置任务。这样当调整前置任务的日期时,后续任务的时间线可能会根据设置自动顺延,保持计划逻辑的连贯性。
4. 切换至 Gantt Pro 视图
完成所有任务的信息录入后,点击顶部菜单栏的【View】(视图)选项卡,找到并点击 Show Gantt Pro(显示甘特图专业版)。此时,界面右侧或新窗口中将生成甘特图。
左侧列表保留了思维导图的层级结构,右侧时间轴则根据之前设置的日期生成了条形图。检查是否有任务遗漏:如果某项任务未显示,返回地图确认其是否已填写开始和结束日期。

4. 切换至 Gantt Pro 视图
5. 调整与验证项目排期
在 Gantt Pro 视图中,可以直接拖动任务条来调整开始和结束日期,这些更改会实时回写到思维导图的主题属性中。如果需要整体平移项目时间,可使用工具栏中的 Move Project 功能,避免逐个修改任务日期。
最后,验证数据的同步性:尝试在地图中修改一个任务的名称或进度百分比,观察甘特图中的对应条目是否即时更新。确认无误后,保存 .mmap 文件。这种双向同步机制确保了项目文档的统一性,后续只需维护一份源文件即可。

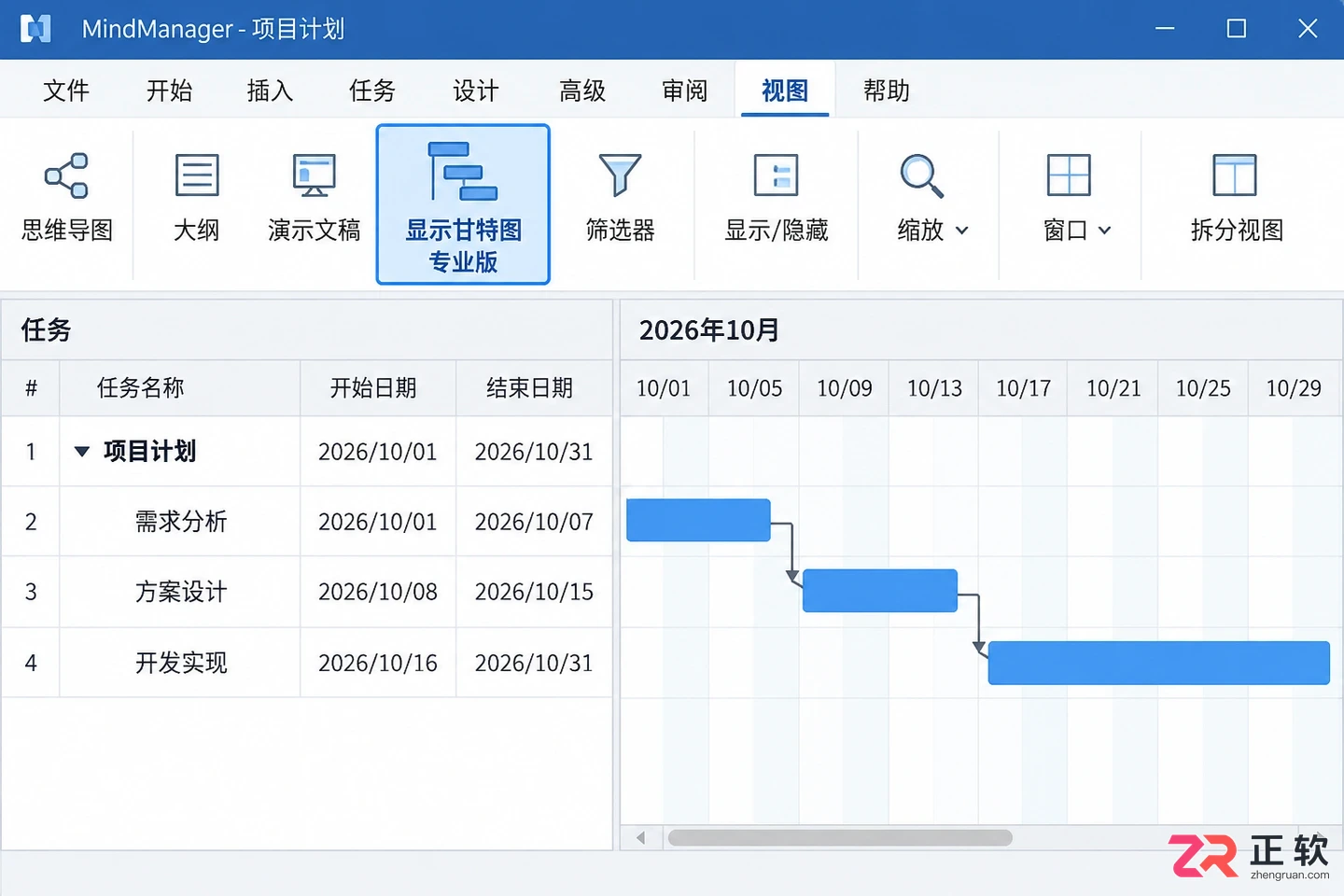

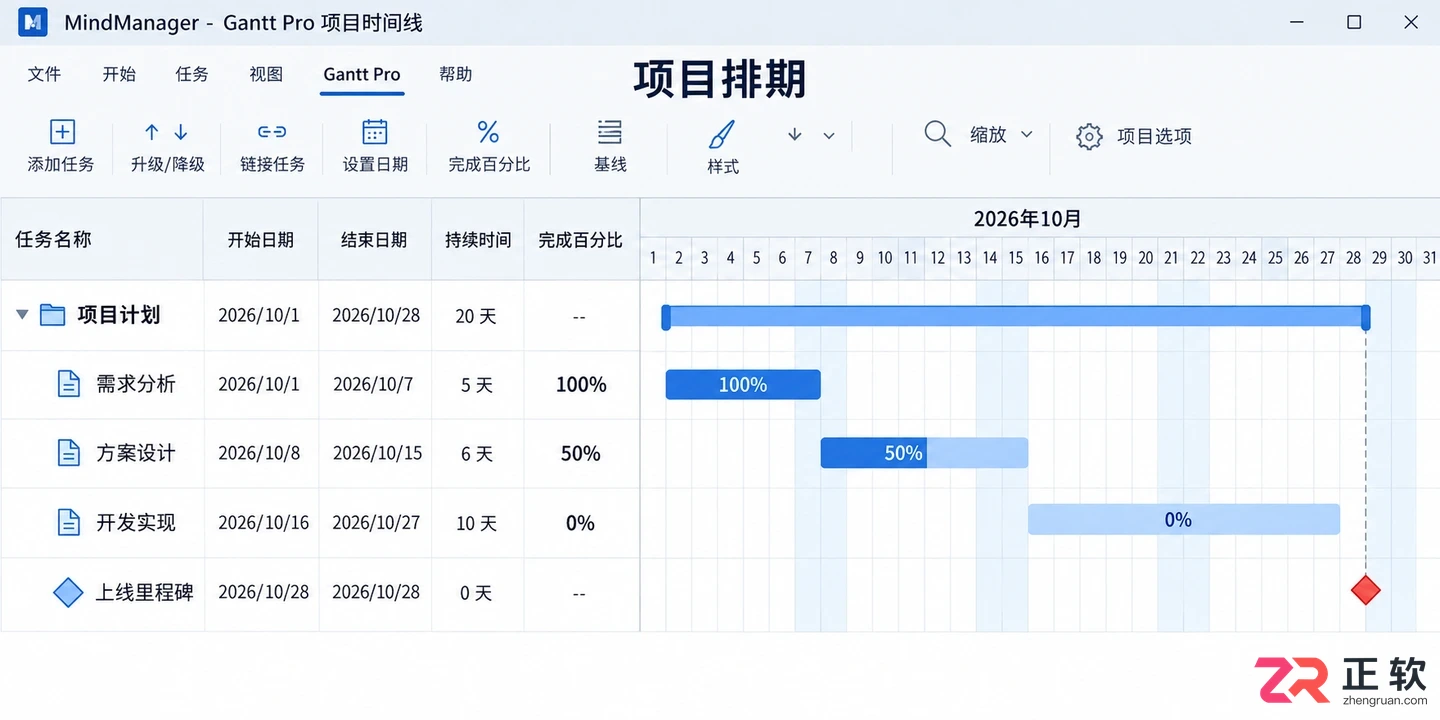

切换至Gantt Pro视图后生成的项目时间线,左侧为任务列表,右侧为条形图
