omniplan甘特图制作教程详解与实用操作步骤
一款Mac上的流程管理软件,它旨在帮助您简单直观的分解任务,优化资源,控制成本,监控计划,维护项目让一切变得一目了然。 它包含制定检视表、纲要模式、成本追踪、资源分配、时程控制、Gantt 图表、关键路径等功能。
学习 OmniPlan 甘特图制作:解析任务大纲、时间线、检查器与依赖关系设置,掌握关键路径查看与资源视图配合,适合初学者的界面导览与实操指南。
OmniPlan 的甘特图将项目任务、时间安排和前后依赖整合在同一条时间线上。左侧的任务大纲负责梳理结构,右侧的甘特图直观展示持续时间与关联,选中任务后还能在检查器中补充日期、资源和依赖细节。下面按界面区域逐一介绍,帮助读者建立整体地图,理解各区域如何配合完成一张可读的甘特图。
概述
OmniPlan 的 Gantt View(甘特图视图)主要由两部分构成:左侧是任务大纲,列出任务名称、层级和部分属性;右侧是甘特图时间线,用条形图显示任务的开始、结束和持续时间。两者实时联动,在左侧选中某项任务,右侧会自动定位到对应的时间条;反之亦然。工具栏、检查器和视图切换按钮则用于补充信息和调整设置。

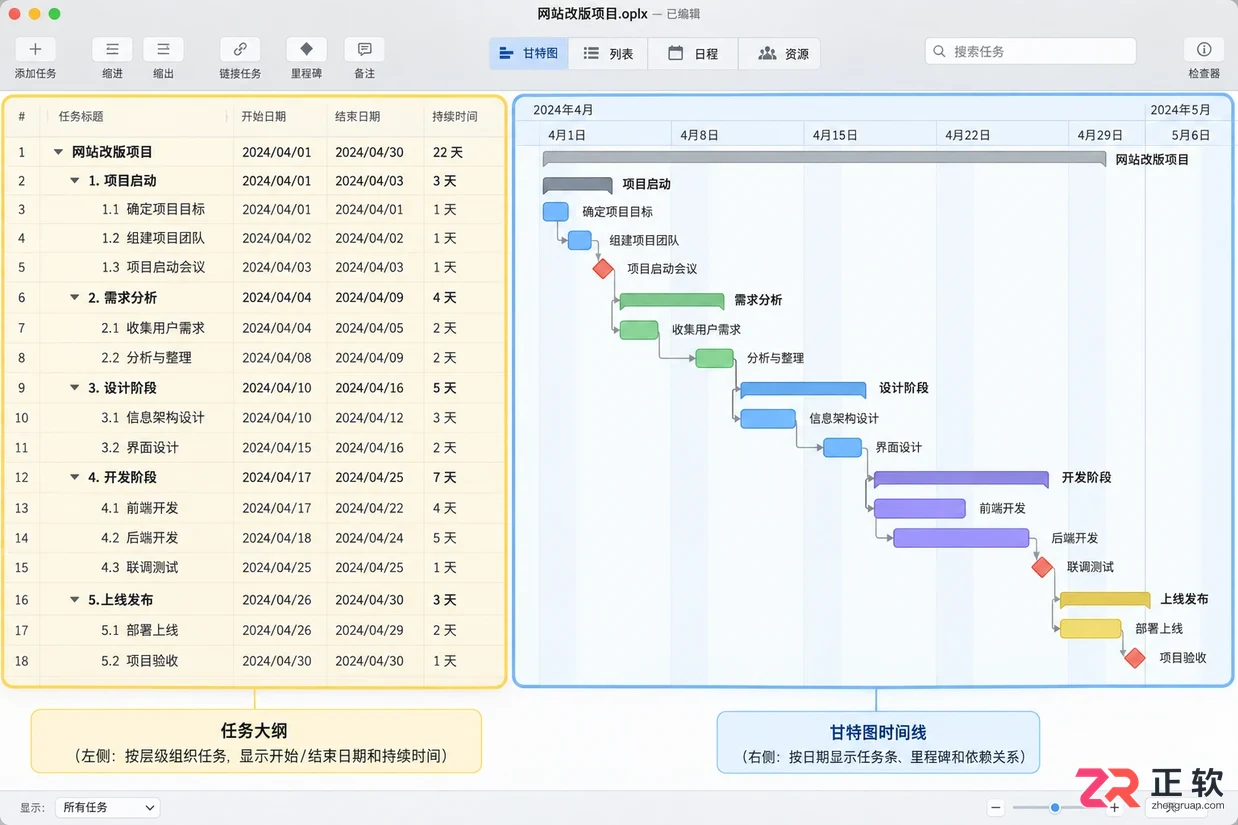

OmniPlan 甘特图界面整体布局,左侧为任务大纲,右侧为时间线
关于任务大纲区域
任务大纲位于界面左侧,是录入项目结构的主要入口。每一行通常对应一个任务、里程碑或任务组。在这里主要处理任务名称、层级关系、编号以及基础的时间描述。
建立大纲时,建议先按项目阶段整理层级,再填写具体任务。避免将所有动作平铺在同一层级,否则甘特图会显得拥挤,任务间的逻辑关系也难以辨认。通过缩进或提升层级,可以将相关任务归入同一任务组,形成清晰的工作包结构。
关于甘特图时间线
右侧甘特图按时间顺序显示任务。横向代表日期或时间刻度,任务条的长度代表持续时间,位置代表具体的开始和结束安排。查看时可关注时间标尺的粒度(天、周或月)、任务条的计划区间、里程碑标记以及连接任务的依赖线。
当前日期线有助于判断项目进度是提前还是滞后。时间线适合宏观查看整体安排,若需精确编辑,建议选中任务后在检查器或大纲字段中修改,而非单纯依靠拖动时间条,以确保数据准确性。
关于任务检查器

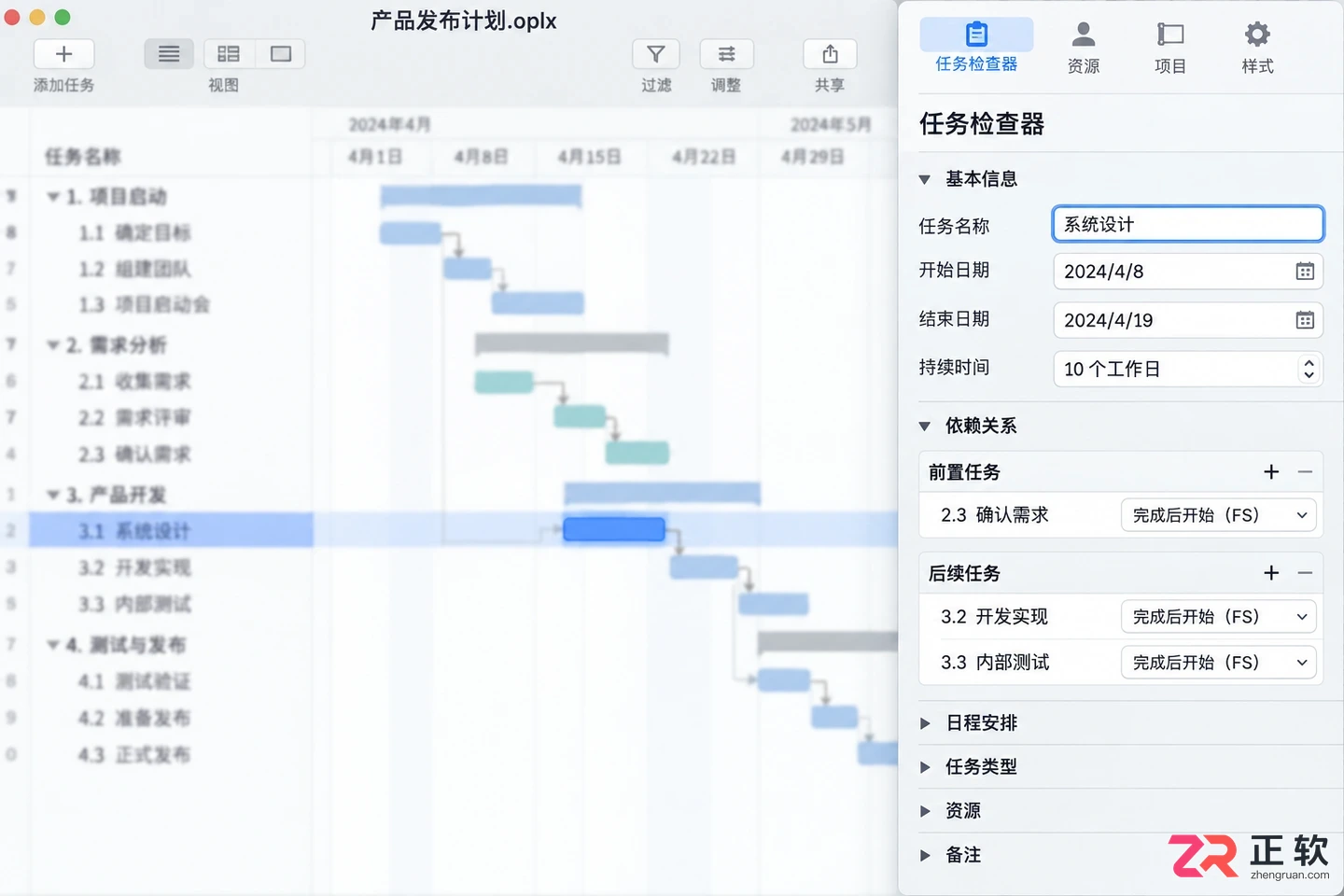

选中任务后,OmniPlan 会显示任务检查器(Task Inspector)。这是进行精确调整的核心区域,常见设置包括基本信息(名称、备注)、排程信息(开始、结束、持续时间)、依赖关系(前置/后续任务及滞后时间)以及资源分配。

选中任务后显示的任务检查器,包含排程和依赖设置
甘特图负责直观呈现结果,检查器负责底层数据的精确控制。选中不同对象时,检查器内容会自动切换,例如选中资源时会显示资源相关设置。这种分工确保了可视化与数据编辑的高效配合。
关于新建任务和任务组
在任务大纲中添加任务后,可通过缩进操作将其组织为任务组。任务组通常表示一个阶段或可分解的工作包,其时间范围往往受子任务排程影响。创建层级后,应回到甘特图检查组条是否覆盖了合理的任务范围,避免出现空任务组占据大量时间线的情况。
整理时遵循“先阶段、后任务”的原则,为关键阶段设置里程碑,并将需要一起查看的任务放入同一组。这样既能保持大纲清晰,又能让甘特图的层级结构一目了然。
关于任务时间设置
创建任务后,需在大纲或检查器中设置时间信息。常见字段包括开始日期、结束日期、持续时间和努力量。设置时需保持逻辑一致:若已知开始和结束日期,需确认持续时间是否匹配;若仅知工作量,则需检查工作时间和资源安排。
注意,OmniPlan 会根据项目日历、资源和依赖关系自动计算排程。修改一个任务的时间可能会引发连锁反应,导致相关任务自动移动。因此,应避免同时使用相互冲突的固定日期限制,以免干扰自动排程逻辑。
关于连接任务依赖
任务依赖用于表达“前一个任务完成后,后一个任务才能开始”等逻辑关系。最常见的类型是 Finish to Start(完成到开始)。在大纲或甘特图中选择相关任务后,可使用工具栏中的连接按钮创建依赖,或直接拖动任务条边缘的连接箭头。

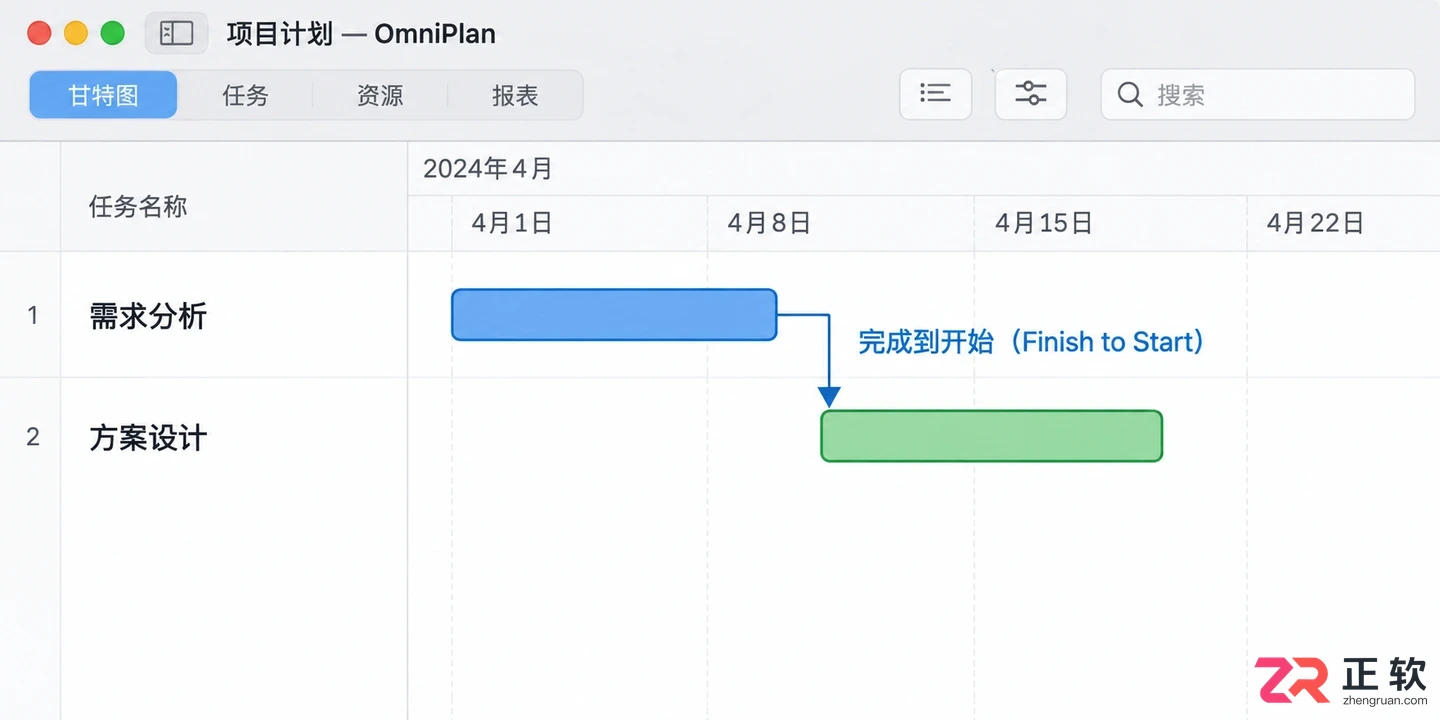

甘特图中显示任务之间的依赖关系连线
操作时,先选择相关任务,点击连接按钮,选择默认的完成到开始关系或其他类型。随后观察甘特图中是否出现依赖线,并调整任务日期,验证后续任务是否随关系重新排程。确保连接方向符合实际先后顺序,避免反向排程导致的逻辑错误。
关于依赖关系检查器
在任务检查器的 Dependencies 区域,可以查看当前任务与其他任务的关系。Prerequisites 列出了当前任务开始前必须完成的前置任务,Dependents 则显示了依赖当前任务的后续任务。
在此处可以更改依赖类型、增加提前或滞后时间,或删除不再需要的关系。如果任务条的位置与预期不符,应优先检查依赖关系和日期限制,因为许多排程变化是由前置任务、工作时间或延迟设置引起的,而非显示错误。
关于里程碑区域
里程碑用于标记不占用长时间但需重点关注的项目节点,如设计确认、版本发布或验收完成。在甘特图中,它通常以菱形标记显示,与普通任务条区分开来。
里程碑适合放在阶段结束位置、重要交付点或需要审核的节点。它不应替代普通任务,而是作为关键节点的标记,并通过依赖关系连接前置和后续任务,从而强化项目进度的可控性。
关于资源视图的配合
Resource View(资源视图)用于查看人员、设备等资源在时间线上的安排。任务甘特图关注任务顺序,资源视图则关注谁在什么时间执行任务。两者配合可检查任务是否已分配资源、同一资源是否过载,以及任务持续时间是否受工作日历影响。
若甘特图时间看似合理但项目仍无法按期完成,可切换至资源视图,排查资源冲突和可用时间。调整任务后,观察资源时间线是否同步变化,确保资源安排不会导致排程延后。
关于日历和工作时间

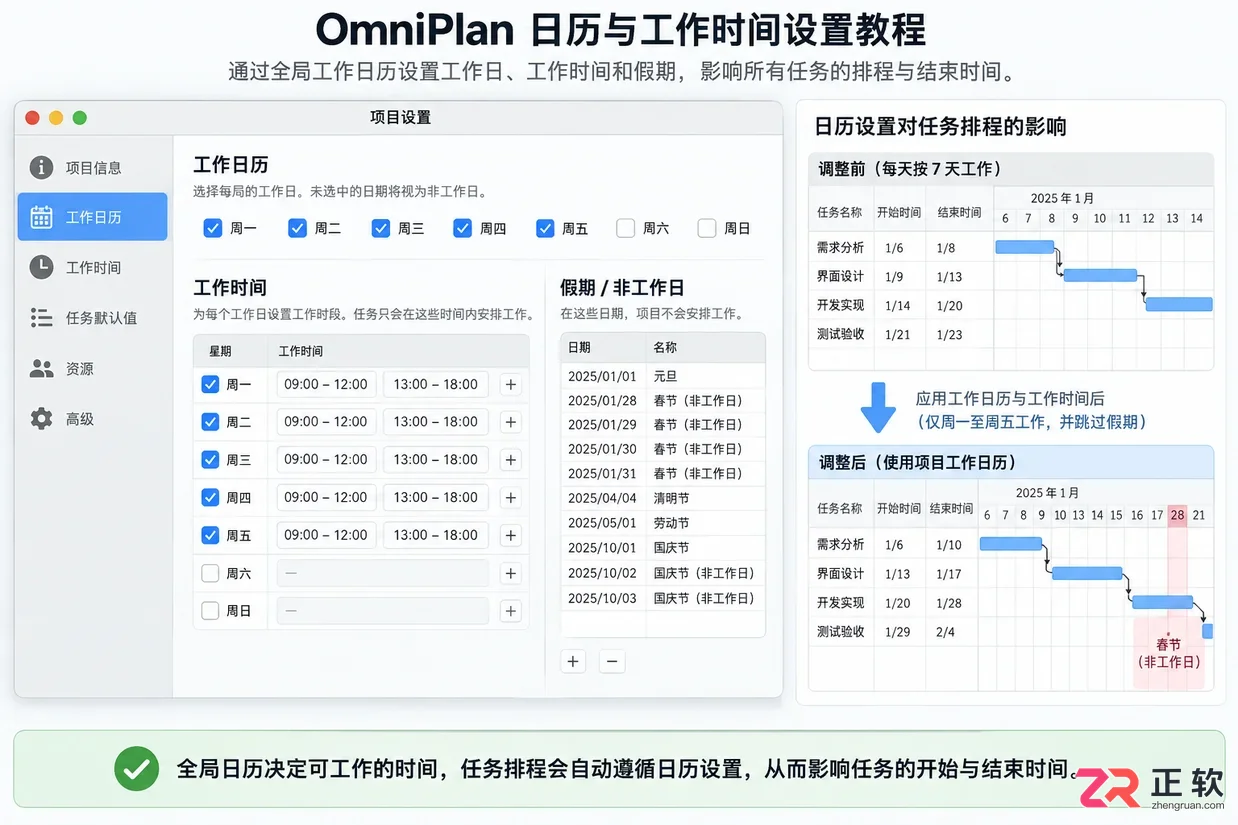

项目排程受工作日历和工作时间影响显著。相同的任务时长,在不同的工作日和工作时段下,甘特图显示的结束时间可能不同。建立项目时,应先确认工作周包含的日期、每天可用时段、假期以及资源是否使用不同日历。
修改全局日历后,多个任务的时间条可能同时变化。因此,若仅需调整单个任务,不要随意更改全局工作日历,而应优先检查任务自身的设置和依赖关系,以保持排程的稳定性。

关于日历和工作时间
关于甘特图中的关键路径
OmniPlan 会根据任务依赖和可用时间自动判断关键路径。关键路径上的任务若发生延迟,将直接影响项目完成日期;而有较多浮动时间的任务则具有一定的缓冲空间。
查看关键路径时,重点关注依赖线是否正确、任务间是否存在空闲时间、资源限制是否影响排程,以及固定日期是否阻断了自动调整。关键路径的判断基于依赖关系和项目排程,而非单纯的任务条长短。先确保任务关系准确,再利用关键路径信息安排优先级。
关于缩放和阅读时间线
当项目任务较多时,甘特图可能显示过密。可通过时间线缩放、滚动和筛选功能优化视图。建议先缩小查看项目全貌,再放大特定阶段查看细节,横向滚动检查任务间隔,并选中特定任务让时间线自动定位。
缩放仅改变显示比例,不会修改任务日期。遇到任务条看不清时,应先调整视图比例,避免随意拖动任务条导致数据错乱。对比当前日期线与计划条,能更直观地把握项目实时进度。

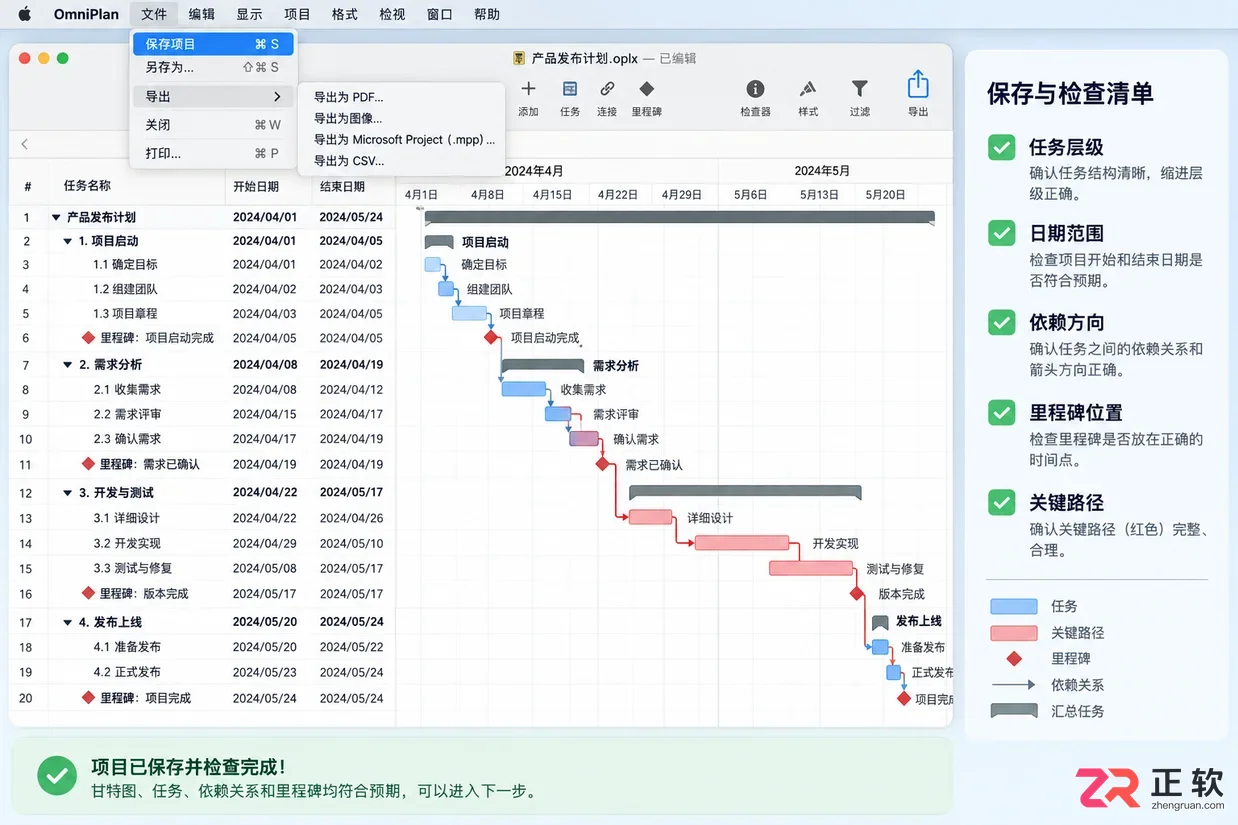

关于保存和检查甘特图
完成任务、依赖和资源设置后,先保存项目,再从多个角度检查甘特图:确认任务层级完整、时间条覆盖正确日期、依赖线方向正确、里程碑位于关键节点,以及关键路径符合项目实际。若需与他人共享,导出前应确认时间范围、显示比例和任务筛选状态,确保输出的甘特图清晰且信息准确。

关于保存和检查甘特图
